Renovering av rörledningar och bilning i radhus Margretelund Åkersberga

Projektet gällde en komplett renovering av rörledningar med selektiv bilning i ett radhus i Margretelund, Åkersberga. Arbetet utfördes åt en barnfamilj som hade upplevt återkommande störningar i tappvattnet och missljud i avloppet. Uppdraget färdigställdes under våren 2026 och omfattade både kök, gäst-wc och del av badrum på entréplan.

Så utfördes arbetet

Inför start genomfördes en teknisk genomgång på plats där befintliga installationer dokumenterades och rördragningar märktes upp. Spillvattenledningar spårades och bedömdes via åtkomliga inspektionspunkter, och tappvattenledningar i galvaniserat stål identifierades som föråldrade. En arbets- och dammhanteringsplan togs fram och avskärmningar med plast och tätningar mot angränsande rum etablerades. Undertrycksventilation och punktutsug installerades för att minimera dammspridning under bilningen.

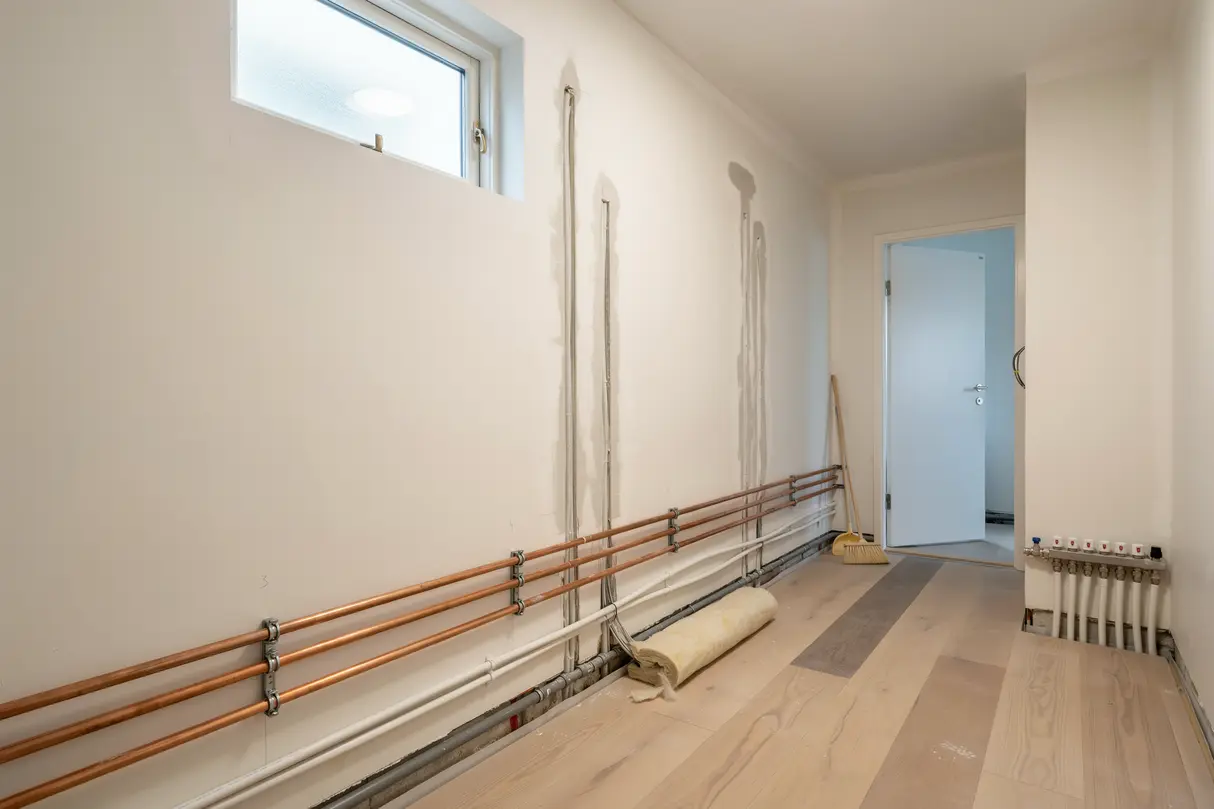

Bilningen utfördes selektivt i betongplattan för att frilägga avloppsstråk och möjliggöra ny rördragning. Spår togs upp från kök mot stamanslutning och kring wc-plats samt vid golvbrunn i badrumsdelen. Betongen skars och bilades varsamt för att skydda bärande delar och närliggande installationer. Efter friläggning avlägsnades korrosionsangripna tappvattenrör, och nya PEX-ledningar drogs i skyddsrör med klamring där så krävdes. Kall- och varmvatten separerades i tydliga stråk och nya avstängningsventiler monterades för förbättrad servicebarhet.

Avloppssystemet byttes till ljuddämpande PP-rör med korrekt dimensionering och lutning. Grenar och böjar monterades med täta fogar, och övergångar mot befintlig stam tätades enligt gällande praxis. En ny golvbrunn installerades i våtzonsområdet och placerades för att ge ett säkert fall från anslutande ytor. Före återställning provtrycktes tappvattnet och avloppen funktionsprovades med spolning. Samtliga genomföringar och infästningar kontrollerades och dokumenterades i egenkontroller.

Återställningen av betongplattan utfördes med rengöring, primer och armerad lagningsbruk i omgångar för att uppnå rätt höjd och bärighet. Runt golvbrunnen förberedes underlaget för kommande tätskikt, och fallspackling utfördes så att vattnet leddes korrekt mot brunn. Schakt och spår återfylldes och ytor jämnades till en finish som var redo för fortsatt ytskiktsarbete. Slutstädning genomfördes, avskärmningar togs ned och allt emballage forslades bort. Kunden erhöll relationsskiss över dragningarna och en sammanställning av kontroller som underlag för framtida service.

Resultatet gav stabilt vattentryck, tystare avlopp och en lösning som förberedde våtrummet för nästa steg i renoveringen. Rören doldes i störst möjliga utsträckning, servicepunkter placerades tillgängligt och installationerna uppfyllde de krav som gällde 2026. Boendemiljön skyddades under hela utförandet, och tidsplanen hölls enligt överenskommen etappindelning med tydliga avstängningar och aviseringar.

Vad ingick

  • Förbesiktning av rör och planering med skyddsåtgärder
  • Selektiv bilning i betongplatta och friläggning av avlopp
  • Byte av tappvatten och spillvatten med ny golvbrunn
  • Återställning, provning, dokumentation och slutstädning

Material

Material Mängd
PEX-rör 16 mm i skyddsrör 80 m
PP avloppsrör 75/110 mm med muff 18 m
Golvbrunn DN75 med klämring 1 st
Primer och armerad lagnings-/flytspackel 6 säck
  1. 1

    Förstudie och planering

    Behov, rörstråk och avstängningar kartlades, och en tydlig arbetsplan sattes med avskärmningar och skydd av boendemiljön. Material beställdes och leveranser tidsattes för att passa etapperna.

  2. 2

    Bilning och installation

    Spår bilades i plattan, gamla ledningar demonterades och nya PEX- och PP-rör installerades med korrekt infästning, lutning och tätning. Golvbrunn sattes och höjder anpassades för rätt fall.

  3. 3

    Provning och återställning

    System provtrycktes och funktionsprovades, spår återställdes med armerad lagningsbruk och fallspackel, och egenkontroller samt relationsunderlag överlämnades vid slutstädning.

Så här gick det till för kunden i Margretelund

Kunden fick en samlad lösning där projektering, bilning, rörbyte och återställning hanterades i samma uppdrag. Tidsplan och avstängningar kommunicerades i god tid och boendemiljön skyddades med avskärmningar och undertryck.

Materialval och dragningar anpassades till radhusets förutsättningar och dokumenterades för framtida service. Vid överlämningen erhöll kunden relationsskiss, drift- och skötselråd samt signerade egenkontroller från 2026.

  • Inledande platsbesök och behovsanalys genomfördes
  • Tidsplan, störningar och etapper kommunicerades
  • Damm- och bullerskydd etablerades under hela bilningen
  • Provtryckning, funktionsprov och egenkontroller dokumenterades
  • Trygg överlämning med relationsunderlag och städat slutresultat utfördes
